Stappenplan
Gevelrenovatie Planning
Van eerste idee tot oplevering: zo plant u uw gevelrenovatie succesvol. Tips, checklists en een realistische tijdlijn.

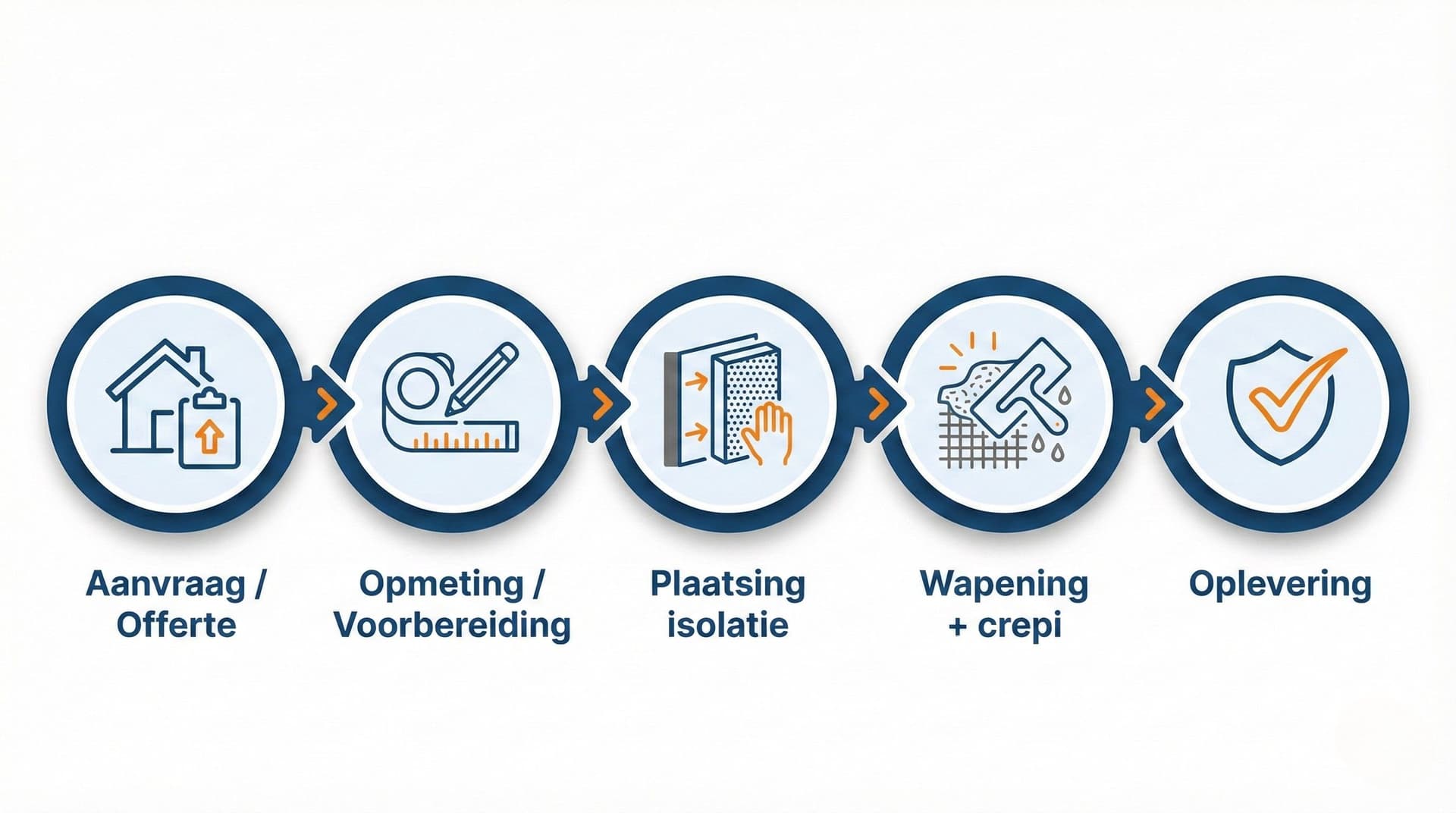

Tijdlijn gevelrenovatie
Een realistische planning voor uw gevelproject, van start tot finish.

1
Voorbereiding
2-6 weken
- Offertes opvragen en vergelijken
- Aannemer selecteren
- Contract tekenen
- Premieaanvraag voorbereiden
2
Planning
1-3 weken
- Startdatum vastleggen
- Materialen bestellen
- Stellingen plannen
- Buren informeren
3
Wachttijd
2-12+ weken
- Wachtrij aannemer (seizoensgebonden)
- Stelling & ploeg beschikbaar
- Weersomstandigheden monitoren
4
Uitvoering
1-3 weken
- Stellingen plaatsen
- Gevel voorbereiden & isoleren
- Crepi afwerken
- Droogtijden & weersbuffer
5
Afronding
3-5 dagen
- Eindcontrole uitvoeren
- Stellingen verwijderen
- Oplevering en garantie
- Premie indienen (als dossier compleet)
* Indicatieve termijnen — afhankelijk van seizoen, beschikbaarheid aannemer en weersomstandigheden.
Voorbereiding checklist
Zorg dat u deze zaken geregeld heeft voordat de werken starten:
Veelgestelde vragen
Vragen over planning
Praktische antwoorden op veelgestelde vragen over het plannen van uw gevelrenovatie.
De uitvoering zelf duurt 1-3 weken voor een gemiddelde rijwoning, afhankelijk van weer en droogtijden. Tel daar 2-6 weken voorbereiding en 1-3 weken planning bij op. Daarnaast is er vaak een wachttijd van 2-12+ weken (sterk seizoensgebonden) tussen contract en effectieve start. Het totale traject van eerste contact tot oplevering varieert daardoor sterk, typisch 2-6 maanden (uitschieters mogelijk bij drukte, vergunningen of complexe projecten).
Nee, u hoeft niet thuis te zijn. De werken vinden aan de buitenkant plaats. Wel is het handig om bereikbaar te zijn voor eventuele vragen. Bij de start en oplevering is uw aanwezigheid wel gewenst. Let op: bij aanpassingen aan elektriciteit, regenwaterafvoer of doorvoeren kan toegang of afstemming soms nodig zijn.
Niet alles wordt stilgelegd: isolatie plaatsen en voorbereiding kan vaak nog doorgaan, maar de wapeningslaag en eindpleister vereisen droog weer en temperaturen boven 5°C (volg altijd de productfiches). Bij aanhoudende regen of vorst worden deze stappen uitgesteld. Goede aannemers houden rekening met het weer in hun planning en communiceren proactief over eventuele vertragingen.
Voor ernstige gebreken die de stabiliteit of soliditeit raken geldt de tienjarige aansprakelijkheid. Daarnaast voorzien veel aannemers een contractuele garantie op de plaatsing, en gelden er productgaranties van de fabrikant (met eigen voorwaarden). Vraag altijd naar de exacte garantievoorwaarden én uitsluitingen in de offerte.
Klaar om uw gevel te transformeren?
Bereken direct uw prijs, ontdek welke premies u kunt aanvragen, of vraag een vrijblijvend adviesgesprek aan.
Gratis advies
Vrijblijvend en zonder verplichtingen
Snelle offerte
Zo snel mogelijk een prijsvoorstel
Premie-informatie
Wij informeren u over subsidies
